室内水性膨胀型钢结构防火涂料
发布者:斯凯肯  发布时间:2022-10-28   浏览量:3029次

一、产品简介


室内水基性膨胀型钢结构防火涂料综合了膨胀型防火涂料及无机轻体隔热涂料的优点,在遇火时表层能迅速膨胀发泡,形成致密均匀的泡沫隔热层,同时无机轻质材料具有很好的隔热效果,而达到延缓升温时间的目的,从而延长了防火极限。该涂料可广泛应用于钢结构工业厂房、会展中心、体育场馆、高层建筑及电力、石化、大型设备的承重构件的防火保护。



二、产品性能


三、产品特点

该涂料采用多种材料如粘结基料,膨胀催化剂、成炭剂、阻燃剂、填料、助剂等经混合搅拌、高速分散等工艺制成。其技术先进,配方科学、性能优良、工艺简单,绿色环保,便于施工。

四、使用方法

(一)施工流程

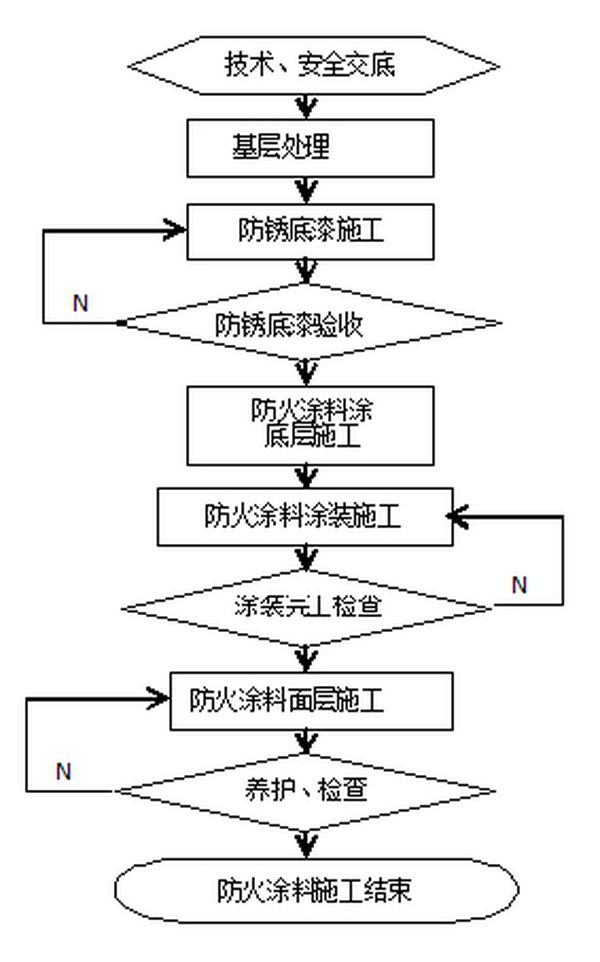

见施工工艺流程图

(二)工艺方法

1.基层表面处理

在涂装本钢结构防火涂料之前必须对钢构件表面进行彻底的锈处理(标准Sa2.5级)。

2.刷(喷)涂防锈漆两道,常温下在室内养护48小时以上,达到实干。

3.对防锈漆层验收,确保无缺刷、漏刷,均匀一致;祛除表面油污、浮灰,达到清洁无垢。

4.防火涂料涂装施工准备:

1)开桶:开桶前,应对涂料的名称、型号进行检查,保证涂料与设计要求、规定选型相符,并在有效期内,否则另行处理。

2)搅拌:本涂料有时会出现沉淀现象,但不影响性能。使用前,须用搅拌器搅拌均匀。


3)稀释:本涂料为单组分产品,出厂时,粘度已调整到适宜于施工的要求,开桶经搅拌即可使用,稀释。但由于贮存条件、作业环境、施工方法、设备情况等影响,可能有所偏差。如感到过适量洁净水进行稀释

5、涂装施工

1)防火涂料涂装施工的环境条件:

①工作场地:涂刷工作应保持环境的清洁、干燥,以防止涂装后的表面被灰尘、水滴、焊接焊渣或其它异物污染。

②环境温度:施工时,环境温度应在5~38℃之间。

③相对湿度:施工时,环境相对湿度宜在90%以下,雨天不得施工。

④其它方面:涂刷后24小时内严防雨淋或遇水,当风速大于5m/s、阴雨天不宜作业。

2)本室内防火涂料可采用喷涂方式施工。施工时,应严格按照以下施工工艺操作:

①结合工程实际情况选择适宜的施工方式进行涂装,顺序按自上而下,从左到右、先里后外、先难后易的方法进行。

②采用喷涂施工方式时,喷涂压力应调至0.4MPa左右。涂料使用前应搅拌均匀,喷涂时应不流坠。涂装夜工时,**道刷涂厚度宜控制在0.5mm以内,以盖住钢构件基面即可。

③前一道涂层基本干燥后方能涂装后一道,涂装间隔时间一般为8~12小时,第二道以及后续涂层厚度宜控制在0.5~1mm,不得有流挂现象。

④据总涂装厚度情况确定后续涂装道数,*终厚度达到规定厚度。

⑤每道涂层干燥前,应防雨淋、曝晒、污染和机械破坏,如有损坏需进行补涂。

⑧涂装作业中,应对其它构件采取保护措施,以免造成污染。

6、涂装完工检查

全部涂装完工干燥后,检查确认涂装总厚度,确保防火涂料涂层厚度符合设计的要求。

7.防护面层施工

根据设计要求要实际需要,防火涂料涂装完工后,应涂装2道防火涂料专用面料。

8.养护。施工竣工后,应进行自然养护。

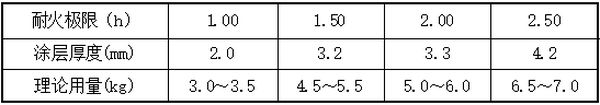

五、耐火极限、涂层厚度及理论用量


、包装、贮存

1、本产品基本色为白色,可按设计调制各种颜色;

2、每桶净重20kg(可根据用户要求制作其它规格),储存有效期一年;

3、储存温度在0℃以上,储存应在通风、干燥的库房内,远离火源,禁止雨淋、曝晒、重压与倒置;

4、涂覆的基材表面达到自然干燥状态,清洁无油污,必要时做打磨处理;

5、基材表面应做防锈处理;
